Présentation du Tramways



  Tramways en service


● Alger, inauguré en 2011.
● Constantine, inauguré en 2013.
● Oran, inauguré en 2013.
● Sidi Bel Abbès, inauguré en 2017.
● Ouargla, inauguré en mars 2018.
● Sétif, inauguré le 8 mai 2018.
● Mostaganem inauguré le 18 février 2023.


  Tramways en construction


● Annaba, projet lancé en 2015, puis suspendu en 2020.
● Batna, lancement des travaux fin 2015, gel du projet en 2020 en raison de la situation économique du pays.


  Tramways en projet


Selon, en particulier, des sources initiales de 2010, des études de faisabilités ont été lancées pour la réalisation de tramways pour les villes de Béchar, Béjaïa, Biskra, Blida, Bouira , Chlef, Djelfa, Jijel, Mascara, M'Sila, Relizane, Skikda, Souk-Ahras, Tébessa, Tiaret et Tlemcen.



  Tramway Alger



Le tramway d'Alger, dont une première section a été inaugurée le 8 mai 2011 par le ministère des transports algérien, est mené par l'Entreprise du Métro d'Alger. Il est réalisé par le groupement international Mediterrail (Alstom, Todini, ETRHB Haddad).

La première ligne, appelée « ligne Est », doit relier Dergana (Bordj El Kiffan) à la station multimodale du chemin des fusillés sur 23,2 kilomètres. Le premier tronçon entre Bordj El Kiffan (ville) et le quartier « les Bananiers » (Mohammadia), long de 8 km, devait être opérationnel en août 2009 mais accuse du retard dans sa livraison. Les premiers essais dynamiques ont eu lieu le 15 mai 2010 sur une distance de 2 km. Le 8 mai 2011, le tronçon Bordj El Kiffan-Cité Zerhouni Mokhtar a été ouvert.



  Historique

  Le premier réseau, les TA


Le premier réseau de Tramway d'Alger fut constitué dès 1898 par une filiale de la société Thomson-Houston (dont émergera la future Alstom). Il s'étendait de Bab El-Oued à El-Harrach et passait de Bab Azzoun et Belouizdad, etc.



  Première ligne (Est)

  Tracé de la ligne

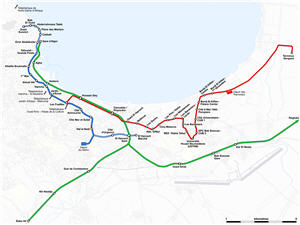

Cette première ligne du tramway d’Alger d’une longueur de 23,3 km reliera les communes d'Hussein Dey et Bordj El Kiffan sur trente stations qui atteindront 38 à la réception définitive du projet qui s’étendra jusqu'à Dergana et touchera une population estimée à 500 000 habitants.

Elle desservira le nouveau pôle administratif d'El Hamma au niveau de la station multimodale des Fusillés située entre les communes de Belouizdad et Hussein Dey avant de traverser cette dernière tout en longueur à travers la rue de Tripoli. Elle passe ensuite le long de l'avenue Bougara entre les communes de Mohammadia et El-Harrach en traversant le quartier de Cinq Maisons et filer en direction de Pins Maritimes puis bifurque à travers la Cité des Bananiers. Elle enjambe la Liste des Autoroutes d'Algérie pour rejoindre Bab Ezzouar où elle va desservir l'Université avant de remonter vers le nord via la Cité du 8 Mai 1945. Elle entre enfin à Bordj El Kiffan qu'elle traverse d'ouest en est pour aller jusqu'à Dergana, via la RN24.



  Stations


● Les Fusillés (Hussein Dey)
● Hussein Dey
● Caroubier/Kharouba (Hussein Dey
● Oued El-Harrach
● Bellevue (El-Harrach )
● Les Dunes (El-Harrach)
● INA/EPAU (El-Harrach)
● Cinq Maisons (El-Harrach)
● Les Pins/Safex (Mohammadia)
● Les Mandarines (Mohammadia)
● Les Bananiers - Lycée (Mohammadia)
● Les Bananiers (Mohammadia)
● BEZ - Rabia Tahar (Bab Ezzouar)
● Université Houari Boumediene (USTHB) (Bab Ezzouar)
● APC Bab Ezzouar - CUB 3 (Bab Ezzouar)
● Cité Universitaire - CUB 1 (Bab Ezzouar)
● Cité 8 mai 1945 - pompiers (Bab Ezzouar)
● Bordj El Kiffan - Palace Center (Bordj El Kiffan)
● Borfj El Kiffan - Centre (Bordj El Kiffan)
● Bordj El Kiffan - 1er Novembre (Bordj El Kiffan) ● Dergana ( Bordj El Kiffan


  Caractéristiques techniques et esthétiques



Le futur tramway doit transporter entre 150 000 et 185 000 personnes par jour, ce mode aéré et ouvert sur la ville offre une capacité de transport de 6 800 voyageurs par heure/sens avec une capacité de 400 personnes par rame. Le tramway sera équipé de rames Alstom Citadis, de seconde génération, de type 302. L'EMA a commandé 41 rames. La première rame a été livrée le 28 mars 2009.

Leur conception esthétique a été réalisé par l'agence RCP Design Global pour le concept général, les tissus et les ambiances intérieures, mais aussi pour l'habillage extérieur des rames. La livrée des rames est personnalisée avec des couleurs fraiches (bleu et blanc).




  Réalisation

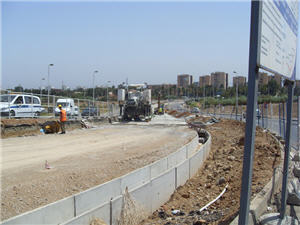

Pose de rails à la sortie est de Bordj El Kiffan Le projet a été lancé par le Ministère des Transports sur le budget de l'état. Le maître d'ouvrage sera l'établissement public Entreprise du Métro d'Alger (EMA) assisté en tant que maître d'œuvre par Systra et RATP Développement.

Le contrat de réalisation a été remporté par le groupement Mediterail qui regroupe les sociétés Alstom (France), Todini (Italie) et ETRHB Haddad (Algérie) aux dépens d'un groupement mené par l'allemand Siemens. Le contrat entre l'EMA et Mediterail a été signé le 29 juin 2006.

L’entrée en vigueur du contrat de réalisation du tramway d’Alger est intervenue en mars 2007. Le délai de réalisation a été fixé à 36 mois avec un projet d’extension portant le délai d’exécution à 44 mois. Le délai pour la mise en service partielle est de 30 mois et la mise en service définitive est de 36 mois.

Le tracé de la première ligne comporte la réalisation de sept ouvrages d'art qui ont été confiés à Todini et ETRHB Haddad.


  Travaux


La cérémonie de pose de la première pierre a eu lieu le 5 juillet 2006, en présence du président algérien, Abdelaziz Bouteflika.

Alors que les travaux ont été lancés, des problèmes se sont posés concernant certaines expropriations mais surtout la déviation des réseaux d'AEP, d'électricité, de gaz et de téléphone s'avère complexe puisque les relevés fournis par les exploitants des réseaux sont peu fiables


  Coût du Projet


Le montant du contrat dans sa globalité se situe autour de 356 millions d’euros


  Exploitation


La société Algérienne ETUSA a été mandatée pour l'exploitation de la ligne en remplacement de la société française Keolis préalablement sélectionnée pour l'exploitation du réseau.



  Deuxième ligne (Ouest)

Une deuxième ligne est à l'étude et devra relier La station des fusillés à Chéraga, via Bir Mourad Rais.


  Tracé de la ligne


Elle devrait rejoindre la première ligne au niveau de la station multimodale des fusillés, avant de rejoindre Bir Mourad Raïs, via le ravin de la femme sauvage, ensuite elle se dirige vers le rond point de la concorde, sous la rocade sud. À partir de ce point, elle devrait rejoindre Ben Aknoun et Chéraga, via Chevalley en suivant le tracé autoroutier.
